CEL I ZAKRES PROJEKTU

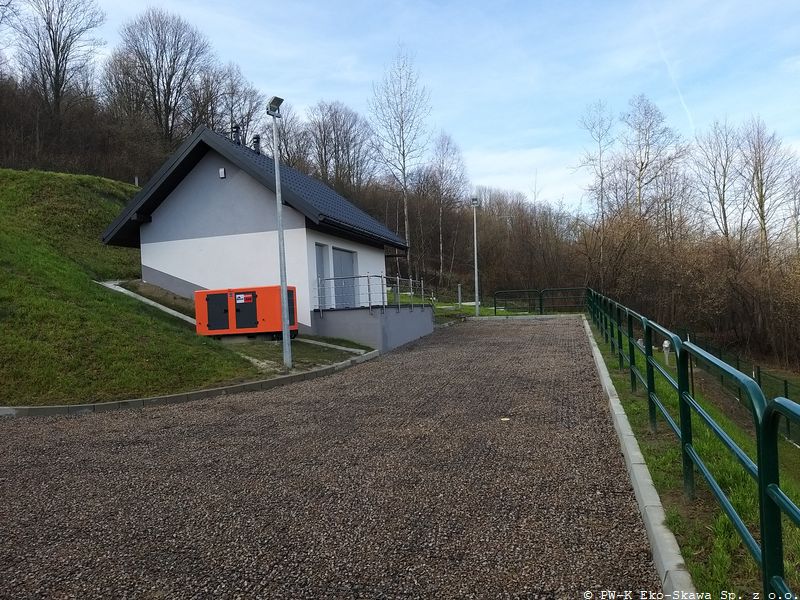

Wybudowana Stacja Uzdatniania Wody (SUW) zaopatrywać będzie w wodę osiedla Zarąbki w miejscowości Grzechynia gmina Maków Podhalański. Stacja Uzdatniania Wody zlokalizowana jest w budynku wolnostojącym murowanym na działkach nr 7581/2 i 7582/1 w Grzechyni.
EFEKT RZECZOWY PROJEKTU
Projekt swoim zakresem obejmował m.in wykonanie:- zbiornika podziemnego wody uzdatnionej zaopatrującego w wodę również wodociągową sieć przeciwpożarową o pojemności 87,1 m3 (pojemność czynna Vcz=75m3), w tym 50 m3 stanowiącego zapas wody pożarowej,
- budynku stacji uzdatniania wody wyposażonego w niezbędne urządzenia i armaturę,
- instalacji wody surowej Fi 90 PE RC,
- instalacji wody popłucznej,
- instalacji wody uzdatnionej Fi 160 PE RC z hydrantem nadziemnym DN 80mm,
- instalacji kanalizacji sanitarnej,
- instalacji elektrycznej zalicznikowej wraz z oświetleniem terenu,
- zbiornika podziemnego wód popłucznych o objętości czynnej 17,8 m3.
Budowa obejmowała również wykonanie uzbrojenie istniejącego ujęcia wód podziemnych w obudowę wraz z niezbędną armaturą i układem pompowym.
WARTOŚĆ PROJEKTU I ŹRÓDŁO FINANSOWANIA
Projekt „Budowa stacji uzdatniania wody w Grzechyni” został sfinansowany ze środków NFOŚiGW na podstawie Umowy Pożyczki Nr 878/2020/Wn06/NZ-UR-LZ/P z dnia 14.04.2020 r. w kwocie ogółem 1 069 023,75 zł kosztów kwalifikowanych i środków własnych Przedsiębiorstwa Wodno-Kanalizacyjnego „Eko-Skawa” Sp. z o.o. ul. 3 Maja 40a, Maków Podhalański w kwocie 286 585,46 zł.
Całkowity koszt budowy stacji uzdatniania wody w Grzechyni wyniósł 1 355 609,21 PLN brutto w tym:
- Koszt projektu: 33 210,00 zł brutto,
- Koszty Nadzoru Inwestorskiego: 7 500,00 zł brutto,
- Koszty budowy: 1 314 899,21 zł brutto.
KALENDARIUM
20.09.2018 r. – ogłoszenie o zmówieniu sektorowym na budowę Stacji Uzdatniania Wody w Grzechyni;
05.10.2018 r. – otwarcie ofert w ramach ogłoszonego przetargu nieograniczonego;
30.10.2018 r. – zawarcie umowy z Wykonawcą: Firma Inżynieryjno Budowlana „INŻ.-BUD” Wojciech Pieróg;
08.11.2018 r. – przekazanie terenu i placu budowy Wykonawcy i rozpoczęcie budowy SUW;
03.07.2019 r. – odbiór częściowy robót budowlanych;
07.08.2019 r. - odbiór częściowy robót budowlanych;
17.10.2019 r. - odbiór częściowy robót budowlanych;
30.10.2019 r. - Wykonawca zgłosił zakończenie robót i gotowość do odbioru wybudowanej stacji uzdatniania wody;
08.11.2019 r. - nastąpił odbiór inwestycji;
19.11.2019 r. – rozpoczęto procedurę uzyskania pozwolenia na użytkowanie Stacji Uzdatniania Wody w Grzechyni;
10.03.2020 r. - uzyskanie Decyzji nr 66/2020 pozwolenia na użytkowanie stacji uzdatniania wody z Powiatowego Inspektoratu Nadzoru Budowlanego w Suchej Beskidzkiej
